1万千瓦风电项目的投资金额受多种因素影响,包括地理位置、设备选型、建设成本、政策补贴等,总投资通常在7000万至1.2亿元之间,具体分析如下:
主要投资构成
1万千瓦风电项目的投资可分为四大板块:设备采购、建筑工程、安装工程及其他费用,各部分占比及成本参考如下:

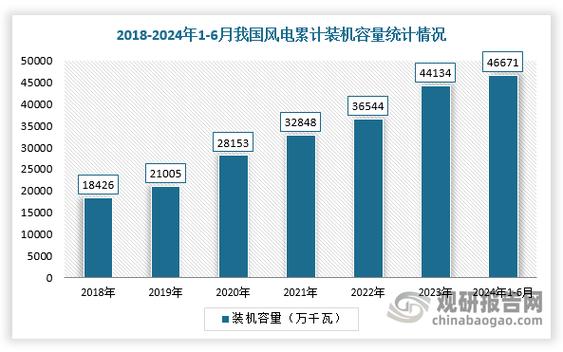

(图片来源网络,侵删)
| 投资类别 | 占比 | 单位造价(元/千瓦) | 1万千瓦总投资(万元) |
|---|---|---|---|
| 设备采购 | 60%-65% | 4500-5500 | 4500-5500 |
| - 风力发电机组 | 40%-45% | 3000-3500 | 3000-3500 |
| - 塔筒/塔架 | 8%-10% | 800-1000 | 800-1000 |
| - 变压器及电气设备 | 5%-8% | 500-800 | 500-800 |
| 建筑工程 | 15%-20% | 1200-1800 | 1200-1800 |
| - 场内道路 | 5%-7% | 400-600 | 400-600 |
| - 基础施工 | 6%-8% | 500-800 | 500-800 |
| - 集电线路 | 4%-5% | 300-400 | 300-400 |
| 安装工程 | 5%-8% | 400-600 | 400-600 |
| - 设备吊装 | 3%-5% | 250-400 | 250-400 |
| - 调试并网 | 2%-3% | 150-200 | 150-200 |
| 其他费用 | 10%-15% | 800-1200 | 800-1200 |
| - 前期开发(审批、勘察) | 3%-5% | 250-400 | 250-400 |
| - 建设管理 | 2%-3% | 150-250 | 150-250 |
| - 预备费(3%-5%) | 5%-7% | 400-600 | 400-600 |
影响投资的关键因素
-
地理位置:
- 陆地风电:平原地区造价较低(约7000-9000万元),山地或复杂地形因基础施工难度增加,成本可能上浮10%-20%。
- 海上风电:1万千瓦规模较少见,若按小型海上项目估算,投资可达2亿元以上(本文主要讨论陆上风电)。
-
设备选型:
- 国产风机(如金风科技、明阳智能)性价比高,单位造价约3000-4000元/千瓦;进口风机(维斯塔斯、西门子)价格更高但效率略优。
- 塔筒高度:140米塔筒比120米成本增加约15%,但发电量提升5%-8%。
-
政策与补贴:
- 目前陆上风电已全面平价,无国家补贴,但部分地区有省级电价补贴或税收优惠(如增值税即征即退50%)。
- “风光大基地”项目可能获得土地或并网成本支持。
-
建设周期:

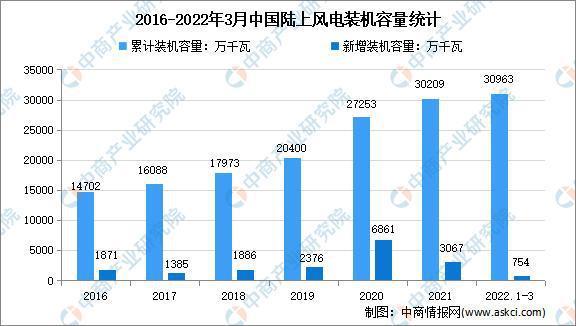

(图片来源网络,侵删)建设周期通常为12-18个月,人工、钢材等大宗商品价格波动会影响总投资,2023年钢材价格上涨10%,可能增加项目成本300-500万元。
投资回报参考
- 年发电量:1万千瓦风机在III类资源区(年利用小时数2000-2500小时)年发电量约2000万-2500万千瓦时。
- 电价与收益:当地燃煤基准价+0.03-0.05元/千瓦时(部分地区),年收益约1500万-2000万元。
- 回收周期:不含补贴时,静态回收期约8-12年;若考虑碳交易收益(约10-30元/吨CO₂),可缩短1-2年。
相关问答FAQs
Q1:1万千瓦风电项目的运维成本是多少?
A:运维成本通常占总投资的1.5%-2%/年,即1万千瓦项目年运维费约100万-150万元,包括定期检修、备品备件、人工及保险费用,部分风机厂商提供运维服务,收费约为发电收入的5%-8%。
Q2:投资1万千瓦风电需要哪些资质?
A:需具备新能源开发资质的企业或个人可通过与风电开发商合作,个人投资需注册公司并申请电力业务许可证(发电类),同时需通过环评、能评及接入电网审批,建议委托专业咨询机构办理。
