影响地下室扎钢筋价格的核心因素
地下室扎钢筋的单价受多重因素影响,主要包括以下方面:
| 因素类别 | 具体说明 | 对价格的影响趋势 |
|--------------------|-----------------------------------------------------------------------------|---------------------------|
| 人工成本 | 地区劳动力供需关系(如一线城市>三线城市)、施工难度(复杂节点需更高技能) | 正向相关(人工贵则总价高) |

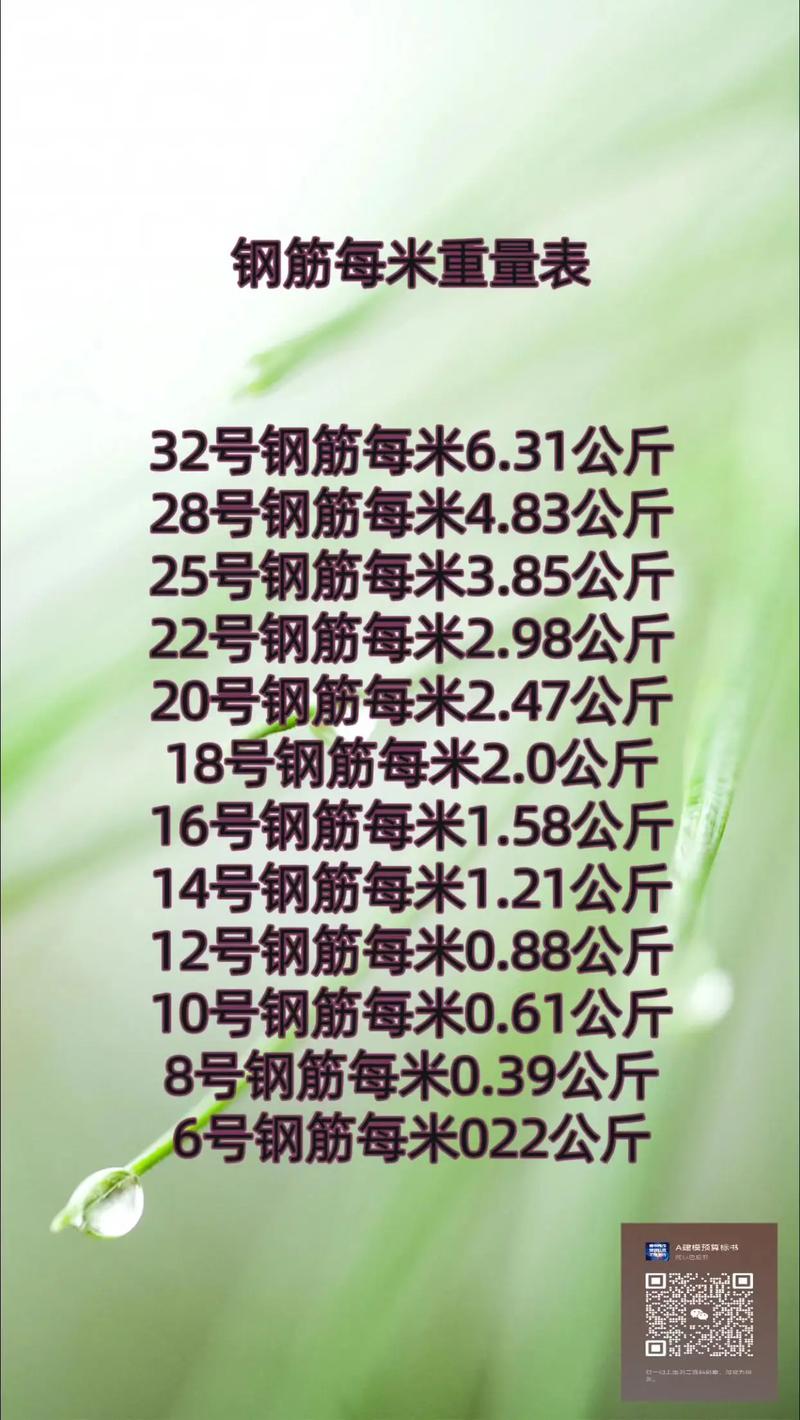

| 材料规格 | 钢筋直径(Φ6~Φ32)、等级(HRB400/500等)、定尺长度与损耗率 | 规格越大/等级越高,单价越贵 |
| 工程复杂度 | 结构形式(框架/剪力墙)、绑扎密度(加密区vs普通区)、与其他工序交叉作业干扰 | 越复杂则效率降低,成本上升 |
| 工期要求 | 赶工情况下需增加班组或延长加班时间 | 紧急需求会推高单价 |

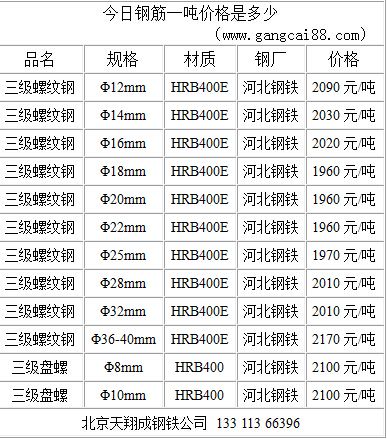

| 市场波动 | 钢材原材料价格涨跌、季节性用工荒(如春节前后) | 随行就市动态调整 |
典型市场价格范围参考
根据国内近年工程案例统计,地下室扎钢筋的综合单价(含人工+辅材+机械配合)大致如下:
| 区域类型 | 普通住宅项目 | 商业综合体/超高层 | 备注 |
|--------------------|------------------------|--------------------------|-------------------------------|
| 一线城市(京沪广深)| 800~1200元/吨 | 1000~1500元/吨 | 含高空作业费及安全文明施工费 |
| 二线城市 | 650~900元/吨 | 800~1200元/吨 | 部分包含简单脚手架搭建 |
| 三线及以下城市 | 500~700元/吨 | 600~900元/吨 | 多为本地小型劳务队承接 |

⚠️ 注:上述价格为估算值,实际报价需结合图纸会审后的钢筋翻样量、现场签证变更等因素最终确定。
费用构成拆解示例
以某二线城市地下室项目为例,单吨成本明细如下:
| 项目 | 占比 | 金额范围(元) | 说明 |
|------------------------|----------------|--------------------|-------------------------------|
| 直接人工费 | 65%~75% | 450~600 | 主操工人按日薪结算+带班管理费 |
| 辅助材料(扎丝、垫块) | 5%~8% | 30~60 | 根据绑扎点位数量浮动 |
| 小型机具租赁费 | 3%~5% | 20~40 | 包括弯钩机、切断机使用成本 |
| 利润与税费 | 10%~15% | 50~100 | 企业合理利润率及增值税抵扣后净值 |
| 合计 | 100% | 550~800 | |
实操建议与注意事项
- 精准计量优先:要求施工方按设计图纸进行钢筋翻样优化,减少废料产生(通常损耗率应控制在3%以内);
- 合同条款明确:约定调价机制(如遇钢材期货价格上涨超5%时重新议价)、验收标准(绑扎间距偏差≤±2cm);
- 过程管控关键节点:重点监督柱梁交接处、后浇带区域的加密区施工质量,避免返工损失;
- 对比多家报价:至少获取3家以上劳务公司方案,重点关注其过往同类项目业绩及工人持证比例。
相关问题与解答
Q1:为什么不同地区的报价差异这么大?
A:主要源于①人工基价差异(东部沿海比中西部高约30%~50%),②环保限产政策导致局部区域材料短缺溢价,③运输距离影响二次搬运费,例如从河北钢厂发往新疆工地的运费可达800元/吨,显著推高成本。
Q2:如何判断报价是否合理?
A:可通过“三核对”验证:①核对当地住建部门发布的季度人工指导价;②对比近三年同类型项目的中标通知书;③要求提供详细的成本拆分表,重点核查人工单价是否低于市场警戒线(通常不应低于当地最低工资标准的1.5
