板装两个吊灯,先按设计定位打孔安膨胀螺丝,接好电线穿管保护,再分别固定灯具底座,确保电路安全、布局对称
前期规划与设计
-
确定布局方案

- 根据房间功能(如客厅、餐厅或卧室)和使用需求决定两盏灯的位置,对称布置可营造平衡感,非对称设计则能突出层次;若用于餐桌上方,建议中心间距与桌面长度匹配。
- 使用纸质模板或数字工具(如CAD软件)模拟灯光覆盖范围,确保无阴影盲区,推荐两灯之间的最小水平距离为1.5米,避免光线重叠导致过亮。
-
电路负载核算

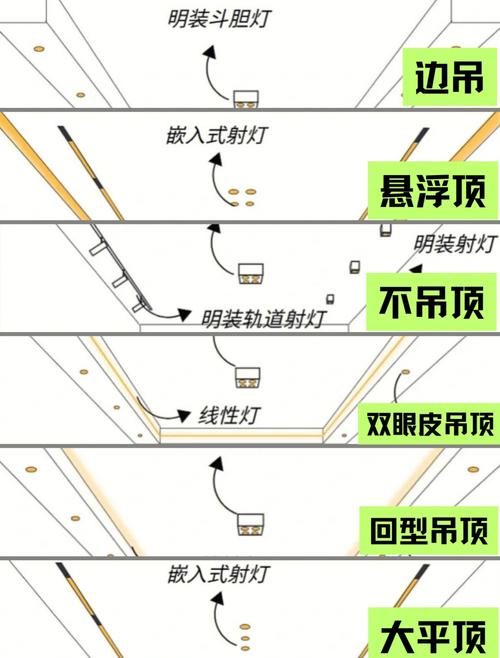

(图片来源网络,侵删)- 检查现有配电箱容量是否支持新增设备,单个普通LED吊灯功率约30–60W,总负荷不应超过所在回路额定电流的80%,若原线路为2.5mm²铜芯线(最大承载16A),则总功率上限约为1760W(按单相220V计算),足以满足多数家庭需求。
- 如需扩容,必须由持证电工操作并更换空气开关。
-
结构安全性评估
- 用冲击钻配备的金属探测器扫描天花板内部,避开水管、风管等隐蔽设施,对于预制板结构,需特别注意钢筋位置;现浇混凝土顶棚相对更易固定。
- 标记预装点后,用膨胀螺栓专用检测仪测试基层强度,劣质石膏板可能需要额外加固处理。
材料与工具清单
| 类别 | 具体物品 | 备注 |
|---|---|---|
| 灯具组件 | 双头吊灯×2套 | 包含底座、导线、挂板及配件 |
| 固定件 | M8不锈钢膨胀螺栓+尼龙锚栓各4个/灯 | 根据顶材质选择适配型号 |
| 电气辅材 | BV-2.5mm²阻燃电线(红/蓝/黄绿双色)、PVC穿线管、接线盒×2 | 符合国标GB标准的合格产品 |
| 施工工具 | 激光水平仪、卷尺、记号笔、手电钻、剥线钳、绝缘胶带、万用表 | 确保精度与安全 |
分步实施流程
步骤1:定位放样(关键控制环节)
- 以房间几何中心为基准点,采用“十字交叉法”确定首个灯具中心坐标;第二个灯具可通过偏移量法精确复制到另一侧,在长宽比为4:3的空间内,可将两灯沿长轴方向均分布置。
- 使用激光水平仪投射垂直参考线,误差控制在±2mm以内,对于弧形或异形吊顶,建议定制专用定位模具辅助校准。
步骤2:开孔与预埋底盒
- 依据产品说明书标注的开孔尺寸,在标记处用开孔器打出直径略小于实际需求的圆洞(80–100mm),边缘需打磨光滑防止割伤导线。
- 安装86型暗装接线盒时,盒体应完全嵌入孔内且表面齐平于天花板平面,若遇轻钢龙骨骨架阻碍,可采用L型角码过渡固定。
步骤3:布线系统搭建
| 工序 | 操作要点 | 安全规范 |
|---|---|---|
| 管路敷设 | 沿顶角线走向暗埋Φ20mm PVC阻燃管 | 弯曲半径≥6倍管径,接头处用胶黏剂密封 |
| 导线穿引 | 不同相序电线分色标识清晰 | L1火线红色、N零线蓝色、PE地线黄绿双色 |
| 分支连接 | T型接线端子压接牢固 | 每个端子不超过两根多股软线的接入 |
步骤4:灯具组装调试
- 先将吊链/吊杆调节至设计高度(一般离地2.2–2.5m),通过调节螺母实现微调,悬挂装置承载力应≥灯具自重5倍的安全系数。
- 接通临时电源前,务必用相位检测仪验证接线正确性,首次通电观察有无闪烁、异常发热现象,必要时测量工作电压波动值是否在±10%范围内。
特殊场景应对策略
✅ 斜坡屋顶解决方案
采用可调角度转接件补偿倾斜角度,使灯体保持垂直状态,此时需重新计算重力平衡点,增加配重块防止倾倒。
✅ 集成吊顶兼容模式
选用薄型嵌入式筒灯替代传统吊灯,利用龙骨间隙隐藏线路,注意模块拼接处的防水处理,推荐使用硅酮耐候密封胶。
✅ 智能控制系统扩展
若计划接入智能家居系统,应在底盒内预留Zigbee模块安装空间,并单独设置弱电回路,建议选用带隔离变压器的驱动电源以降低干扰风险。

(图片来源网络,侵删)
验收标准对照表
| 检测项目 | 合格判定标准 | 不合格后果举例 |
|---|---|---|
| 垂直度偏差 | <3‰(目测无明显倾斜) | 影响美观度及光影效果 |
| 绝缘电阻值 | >0.5MΩ(500V兆欧表测试) | 存在漏电触电风险 |
| 照度均匀性指数UGR | <19(统一眩光值) | 视觉疲劳加剧 |
| 接地连续性 | 实测电阻≤4Ω | 无法有效泄放静电电荷 |
相关问答FAQs
Q1:如果天花板上有横梁怎么办?
答:优先将灯具布置在横梁两侧对称位置,既规避结构障碍又能形成视觉引导线,若必须跨越横梁安装,可采用槽钢支架跨越固定,并在横梁表面加装装饰罩掩盖穿梁孔洞。
Q2:如何避免钻孔时粉尘污染家具?
答:施工前用防尘布完全覆盖下方区域,配合工业级吸尘器同步吸尘作业,对于已产生的积灰,可用微湿抹布配合中性清洁剂擦拭清理,切忌直接用水冲洗
